Napelem telepítés menete A-tól Z-ig – részletes útmutató
Összefoglalás – a legfontosabb tudnivalók

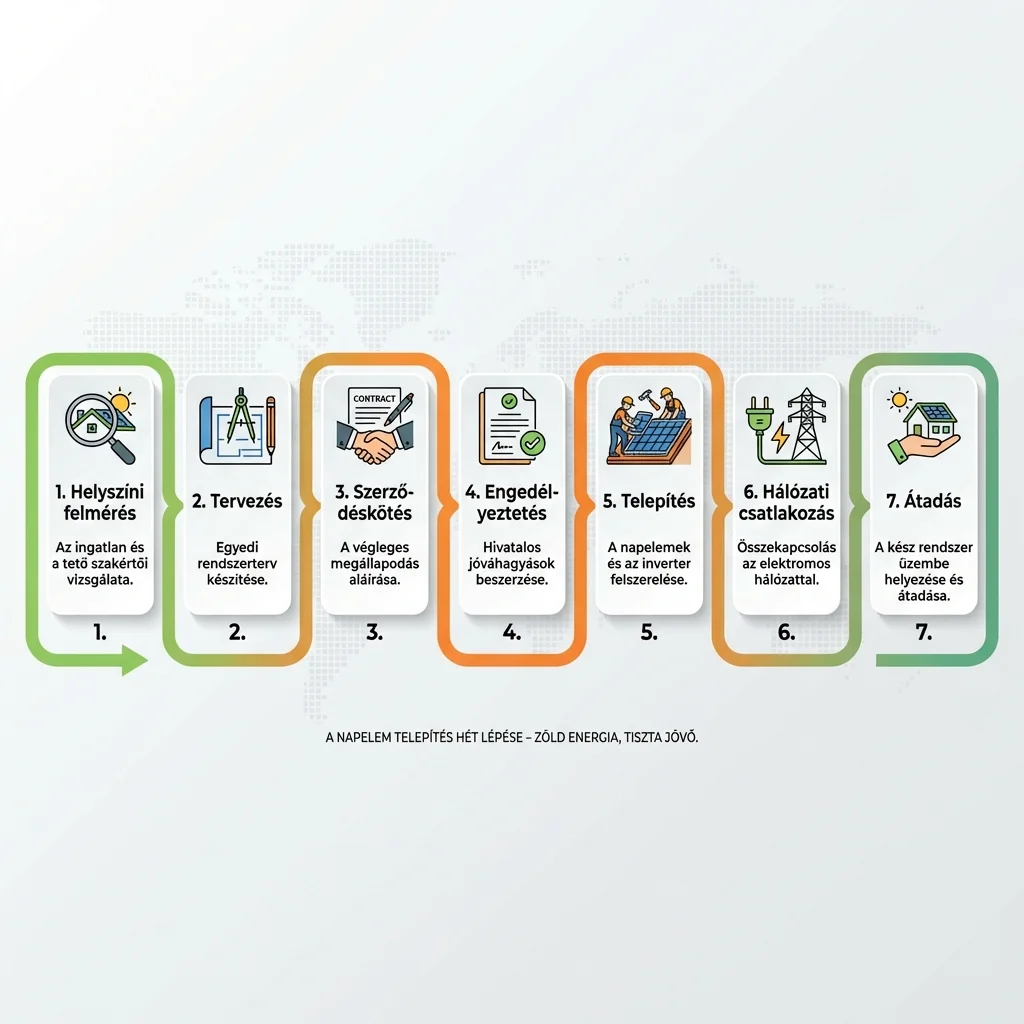

- A napelem telepítés 7 jól elkülöníthető lépésből áll: felmérés, tervezés, szerződés, engedélyezés, szerelés, hálózati átadás, rendszerátadás.
- A teljes folyamat általában 6–12 hetet vesz igénybe, amelyből 4–8 hét az elosztói engedélyezési eljárás.
- A fizikai szerelési munkák általában 1–3 napot tesznek ki, az ingatlan méretétől és a rendszer összetettségétől függően.
- A hálózatra csatlakoztatáshoz elosztói csatlakozási engedély szükséges – ez a leghosszabb lépés az egész folyamatban.
- A napelem termelés beindulásához szükséges a mérőcsere, amelyet az elosztó végez – ez saját hatáskörben nem elvégezhető.
- Jó telepítő esetén az ügyfélnek szinte semmi dolga nincs – az engedélyezést és adminisztrációt a kivitelező intézi.
Miért fontos ismerni a telepítés folyamatát?
Az egyik leggyakoribb kérdés, amit ügyfeleinktől hallunk: „Mikor lesz kész a napelem?" Sokan arra számítanak, hogy a szerződéskötés után néhány héten belül termelni kezd a rendszer – ez azonban csak részben igaz. A fizikai munkák valóban gyorsak, de az engedélyezési folyamat és a hálózati csatlakozás komoly időt vesz igénybe.
Ez az útmutató teljes körűen végigveszi a napelem telepítés minden lépését, hogy pontosan tudja, mire számítson, mikor mi történik, és mi az Ön feladata a folyamat egyes szakaszaiban. Ha ismeri a folyamatot, nem fogják meglepni a várakozási idők, és nem lesz frusztrált, ha az elosztó néhány hetet késlekedik.
A telepítési folyamat összefoglalóját az erre dedikált oldalunkon is megtalálja – itt most a részletes, mélyreható változatot olvashatja.
1. lépés: Helyszíni felmérés
A napelem telepítés első és egyik legfontosabb lépése a helyszíni felmérés. Egy tapasztalt energetikai szakember kiszáll az ingatlanhoz, és megvizsgálja azokat a tényezőket, amelyek meghatározzák az optimális rendszer méretét és kialakítását.
Mit vizsgálnak a felmérés során?
- Tetőfelület és tájolás: mekkora szabad felület áll rendelkezésre, milyen irányba néz a tető (dél, délkelet, délnyugat az ideális), és mekkora a dőlésszög.
- Árnyékolás: kémény, szomszédos épületek, fák okoznak-e árnyékot, és ha igen, mikor és milyen mértékben.
- Tetőszerkezet állapota: bírja-e a tartószerkezetek és panelek terhét, szükséges-e tetőfelújítás előtte.
- Villamos tábla és elosztó helyzete: hova kerül az inverter, hogyan vezethető be a kábel, szükséges-e a villamos tábla bővítése.
- Éves energiafogyasztás: a villanyszámla és az esetleges terhelési profil alapján meghatározzák az optimális rendszer teljesítményt (kWp).
- Mérőszekrény elhelyezkedése: az elosztó számára fontos, hol van a fogyasztásmérő, mert a mérőcserét ott végzik el.
A felmérés általában 1–2 órát vesz igénybe, és ingyenes – legalábbis minden seriózus telepítőnél. A felmérés eredménye alapján készül el az egyedi rendszerterv.
2. lépés: Rendszertervezés és árajánlat
A helyszíni adatok alapján az energetikai mérnök elkészíti a személyre szabott rendszertervet. Ez nem csupán egy lista a komponensekről – egy jó rendszerterv tartalmazza:
- A szükséges teljesítmény pontos meghatározását (kWp), figyelembe véve az éves fogyasztást és a tetőfelületet.
- A javasolt panelek típusát, gyártóját, teljesítményét (pl. LONGi Hi-MO 6, 420 Wp × 18 db = 7,56 kWp).
- Az inverter típusát és teljesítményét (pl. Huawei SUN2000-8KTL-M2, 8 kW).
- Akkumulátor javaslatot, ha hibrid rendszer épül (pl. BYD Battery-Box Premium HVS 10.2, 10,2 kWh).
- A tartószerkezet típusát (cserép-, bitumenes-, trapézlemezes rögzítés stb.).
- Becsült éves termelést (kWh/év), önfogyasztási arányt és hozzávetőleges megtérülési időt.
Az árajánlat a rendszerterv alapján készül, és tételesen tartalmazza az összes anyagköltséget és munkadíjat. Egy átlátható ajánlaton tételenként szerepel az eszköz, a mennyiség, az egységár és a végösszeg. Ha az ajánlat csak egy összesített végösszeget tartalmaz magyarázat nélkül, kérjen részletezést.
3. lépés: Szerződéskötés és anyagbeszerzés
Ha az árajánlat megfelel, következik a vállalkozási szerződés aláírása. A szerződésnek tartalmaznia kell:
- A telepítendő rendszer pontos leírását (típus, mennyiség, teljesítmény).
- A vállalási határidőt és a munkavégzés tervezett időpontját.
- A garanciális feltételeket: panel garancia (általában 25 év teljesítménygarancia), inverter garancia (5–10 év), kivitelezési garancia (minimum 2 év).
- A fizetési ütemezést (általában előleg + teljesítéskor fennmaradó összeg).
- Az elosztói ügyintézéssel kapcsolatos feladatmegosztást.
Szerződéskötés után a kivitelező megrendeli az anyagokat. A legtöbb panel és inverter 2–4 hét szállítási határidővel érkezik, bár ez gyártótól és az adott időszak keresletétől függően változhat.
Kérjen ingyenes helyszíni felmérést még ma!
Szakértőink 48 órán belül visszahívják, és díjmentesen felmérik az ingatlanát. Nincs kötelezettség, nincs nyomulás.
Ingyenes felmérés kérése4. lépés: Hálózati csatlakozási kérelem (engedélyezés)
Ez a lépés az, amely a legtöbb ügyfelet meglepetésként éri, mert ez tartja a legtovább a folyamatot. Hálózatra csatlakoztatható (hibrid) napelem rendszer esetén az elosztói engedélyezési eljárás kötelező.
Kinek kell benyújtani a kérelmet?
A kérelmet a területileg illetékes villamosenergia-elosztóhoz kell benyújtani. Magyarországon ez jellemzően:
- E.ON Észak-dunántúli Áramhálózati Zrt. – Nyugat-Magyarország
- EDF DÉMÁSZ Hálózati Kft. – Dél-Magyarország
- NKM Áramhálózati Kft. – Észak-Magyarország
- ELMŰ Hálózati Kft. – Budapest és agglomeráció
Mit tartalmaz a csatlakozási kérelem?
- A tervezett rendszer teljesítményadatai (kWp, inverterkW)
- A fogyasztó adatai (név, cím, mérőszám)
- Egyvonalas villamos séma (az elektromos tervező készíti)
- Inverter műszaki adatlap
- Helyszínrajz
Az elosztónak jogszabály szerint 30 napon belül kell válaszolnia az HMKE (Háztartási Méretű Kiserőmű) csatlakozási kérelemre, de a gyakorlatban ez 4–8 hetet is igénybe vehet csúcsidőszakban. Az engedély megérkezése után kezdődhetnek a tényleges szerelési munkák, vagy párhuzamosan is futhatnak, ha a kivitelező vállalja a kockázatot.
5. lépés: Szerelési munkák
A fizikai szerelési munka általában 1–3 napot vesz igénybe egy átlagos 6–10 kWp-os rendszer esetén. A munkálatok sorrendje:
1. nap: Tartószerkezet és panelek
- Tetőre kerülnek az alumínium tartószerkezetek (sínek, tartók, csatlakozók).
- A tartószerkezet rögzítési módja függ a tető típusától: cserép tetőre speciális cserép-kapcsok, bitumenes tetőre ragasztott tartók, trapézlemezre csavaros rögzítés.
- A napelemek felkerülnek a tartószerkezetre és összekötik őket (stringbe, paralel vagy vegyes elrendezésben).
- A panelek DC kábelezése a tetőn keresztül levezetésre kerül az inverter felé.
2. nap: Inverter, akkumulátor, elektromos bekötés
- Az inverter felszerelése a fal mellé, rendszerint a fogyasztásmérő közelébe vagy a garázs/pince falára.
- Akkumulátor esetén az akkumulátor modul(ok) rögzítése (BYD, Huawei, stb.).
- AC oldali bekötés: az inverter csatlakoztatása a villamos táblára, szükség esetén az elosztótábla bővítése.
- Összes kábel védelme és jelölése a vonatkozó szabványok szerint (MSZ EN 62548).
- Túlfeszültség-védelmi eszközök (SPD) felszerelése.
3. nap (ha szükséges): Finomhangolás és dokumentáció
- Az összes kapcsolat ellenőrzése, szigetelési ellenállás mérés.
- A rendszer első bekapcsolása és ellenőrzése (inverter paraméterek, termelési adatok).
- Dokumentáció elkészítése (villamos átadás-átvételi dokumentum, áramütés elleni védelmi igazolás).
| Rendszer mérete | Tervezett szerelési idő | Szerelők száma |
|---|---|---|
| 3–5 kWp (akkumulátor nélkül) | 1 nap | 2 fő |
| 5–10 kWp (akkumulátor nélkül) | 1–2 nap | 2–3 fő |
| 5–10 kWp + akkumulátor | 2 nap | 2–3 fő |
| 10–20 kWp (hibrid) | 2–3 nap | 3–4 fő |
| 20 kWp+ (ipari) | 3–5+ nap | 4–6 fő |
6. lépés: Hálózati átadás és mérőcsere
Miután a fizikai szerelési munkák elkészültek, és az elosztói csatlakozási engedély megérkezett, a kivitelező értesíti az elosztót a hálózati átadáshoz és a mérőcseréhez. Ez az a lépés, amelyre a legtöbbet kell várni, és amelyről a legkevesebb az ügyfél befolyása.
Mi történik a hálózati átadáskor?
- Az elosztó kiszáll az ingatlanhoz – jellemzően 2–4 héten belül az értesítés után.
- Ellenőrzi, hogy a rendszer az engedélyezett paramétereknek megfelelő-e.
- Kicseréli a régi (egyirányú) fogyasztásmérőt egy kétirányú okos mérőre (smart meter), amely külön méri a bevett és a visszatáplált energiát.
- Nyilatkozatot vesz fel, amellyel a visszatáplálás engedélyezve van.
- Ezután a rendszer jogszerűen visszatáplálhat a hálózatba.
Fontos: a mérőcsere előtt a rendszer fizikailag működőképes és termel, de a visszatáplálás nem engedélyezett. Az inverternek ebben az időszakban le kell tiltani a hálózati visszatáplálást (a jó inverterek ezt automatikusan kezelik az engedélyszám megadásával).
7. lépés: Rendszer átadás-átvétel
Az utolsó lépés a rendszer átadás-átvétele, amelyet a kivitelező végez az ügyfélnél. Az átadás alkalmával:
- A szerelő bemutatja a rendszer működését, a monitoring alkalmazást (pl. Huawei FusionSolar, SolarEdge app, SMA Sunny Portal).
- Megmutatja, hogyan kell leolvasni az inverter adatait (termelés, önfogyasztás, akkumulátor töltöttség).
- Átadja az összes dokumentációt: villamos átadó, garancialevelek, terméktanúsítványok, a rendszer tervdokumentációja.
- Tájékoztatja az ügyfelet a karbantartási igényekről (évenkénti tisztítás, 5 évenkénti ellenőrzés).
- Elmagyarázza a bruttó/szaldó elszámolás működését és azt, hogyan olvassa le a mérőről a fogyasztási adatokat a visszatáplált energia elszámolásához.
A teljes folyamat idővonala
Az alábbiakban egy tipikus, 8 kWp hibrid napelem rendszer telepítésének idővonalát mutatjuk be:
| Hét | Tevékenység | Kinek a feladata? |
|---|---|---|
| 1. hét | Helyszíni felmérés, rendszertervezés, árajánlat | Kivitelező |
| 2. hét | Szerződéskötés, előleg befizetése, csatlakozási kérelem benyújtása | Ügyfél + kivitelező |
| 2–4. hét | Anyagbeszerzés, szállítás | Kivitelező |
| 4–8. hét | Elosztói engedélyezési eljárás (30 napos törvényes határidő) | Elosztó |
| 5–7. hét | Szerelési munkák (1–3 nap) | Kivitelező |
| 8–12. hét | Mérőcsere és hálózati átadás az elosztó által | Elosztó |
| 12. hét | Rendszer átadás-átvétel, teljes üzembe helyezés | Kivitelező + ügyfél |
A fenti ütemterv optimális esetben 8–12 hétet jelent, de ha az elosztó lassabb, vagy az anyagbeszerzés csúszik, 3–4 hónapra is nyúlhat a folyamat. Ez az iparágban teljesen normális, ne lepje meg!
Mi az Ön feladata a telepítés során?
Ha jó kivitelezőt választ, az ügyfél dolga minimális. Az alábbiakban összefoglaljuk, amire valóban szüksége lesz:
- Felmérés egyeztetése: időpontot kell egyeztetni a helyszíni felmérővel.
- Villanyszámla megosztása: az éves fogyasztás alapján méretezik a rendszert, ehhez szükséges az utolsó 1-2 éves fogyasztási adat.
- Csatlakozási kérelem aláírása: az elosztóhoz benyújtott kérelemre az ügyfél aláírása kell – ezt általában a kivitelező nyomtatja ki és viszi el aláírásra.
- Jelenlét a szerelési napon: nem muszáj végig otthon lenni, de a szerelés kezdetén és végén érdemes jelen lenni.
- Jelenlét a mérőcserénél: az elosztó előzetesen értesíti az időpontról, és jelen kell lenni, amikor kicserélik a mérőt.
- Számlák rendezése: az előleg és a végszámla kifizetése.
Mire figyeljen telepítő választásakor?
A napelem piac gyorsan nőtt az elmúlt években, és sajnos sok kevésbé tapasztalt, sőt megbízhatatlan cég is megjelent. Az alábbiakban azokat a szempontokat gyűjtöttük össze, amelyek alapján biztonságosan lehet kivitelezőt választani:
- Referenciák és esettanulmányok: kérjen korábbi telepítések fotóit és elérhetőségét olyan ügyfeleknek, akiknek már telepítettek.
- Részletes, tételes ajánlat: ha az ajánlaton nem szerepel az eszközök pontos típusszáma, az gyanús.
- Garancialevél a gyártótól: a panel- és inverter garancia csak akkor érvényes, ha a telepítő regisztrált partner a gyártónál.
- Villamos kivitelezői jogosultság: a napelem rendszer villamos munkának minősül, a kivitelezőnek megfelelő jogosultsággal kell rendelkeznie (MV, VV stb.).
- Saját szerelőgárda: megbízhatóbb, ha a cég saját alkalmazott szerelőkkel dolgozik, nem alvállalkozókat ad ki.
- Nem sürgeti az aláírást: komoly cég nem nyom nyomást az azonnali döntésre.
Bővebben olvashat a napelem márkák összehasonlításáról napelem márkák összehasonlítása cikkünkben, amelyből megtudhatja, melyek a megbízható panel- és invertergyártók.
Szakértői megjegyzés
12 év tapasztalatom alapján azt látom, hogy az ügyfelek leggyakrabban az elosztói várakozási idő miatt frusztrálódnak. Az engedélyezési folyamat sajnos teljesen az elosztó kezében van, és mi sem tudjuk gyorsítani – bár minden szükséges dokumentumot a lehető leggyorsabban benyújtunk.
Amit tanácsolok: ne halassza el a döntést tavaszra csak azért, mert „tavasszal jobban süt a nap". Ha ősszel rendeli meg a rendszert, és a telepítés decemberre ér véget, az is rendben van – januártól már termel. Ha tavasszal kezdi el az ügyintézést, akkor nyárra lehet üzemkész, de elveszíti a téli időszakot is. A napelem egész évben termel, a téli hónapokban is, csak kevesebbet.
Kapcsolódó kérdések
A fizikai szerelés 1–3 napot vesz igénybe, de a teljes folyamat (felmérés, tervezés, engedélyezés, szerelés, mérőcsere) általában 8–12 hetet jelent. Az elosztói engedélyezési eljárás a leghosszabb lépés, ami 4–8 hetet vehet igénybe.
Nem kötelező végig otthon lenni, de a nap elején (munkakezdéskor) és a végén (átadáskor) érdemes jelen lenni. A tetőn végzett munkákhoz nincs szükség állandó felügyeletre. A mérőcserénél viszont a fogyasztónak vagy meghatalmazottjának jelen kell lennie.
Lakóépületre telepített HMKE (Háztartási Méretű Kiserőmű, max. 50 kVA) esetén építési engedély általában nem szükséges, de hálózati csatlakozási engedélyt az elosztótól kötelező beszerezni. Műemléki épületre, vagy ha az épület szerkezeti átalakítással jár, hatósági egyeztetés szükséges lehet. A részletes engedélyezési folyamatról bővebben olvashat napelem engedélyeztetés útmutatónkban.
Jogszabályban rögzített 30 napos határidő vonatkozik az elosztókra. Ha ezt nem tartják, panasszal lehet fordulni a Magyar Energetikai és Közmű-szabályozási Hivatal (MEKH) ügyfélszolgálatához. A kivitelező tapasztalatától és kapcsolatrendszerétől függően segíthet sürgetni az elosztót.
Nem szükségszerű, de ha a tető 15 évnél idősebb, érdemes felújítani a napelem telepítés előtt. Ha a napelemek már rajta vannak a tetőn, a tetőfelújítás sokkal körülményesebb és drágább lesz, mert a paneleket le kell szedni. A helyszíni felmérés során a szakember megvizsgálja a tető állapotát és szól, ha felújítás szükséges.
